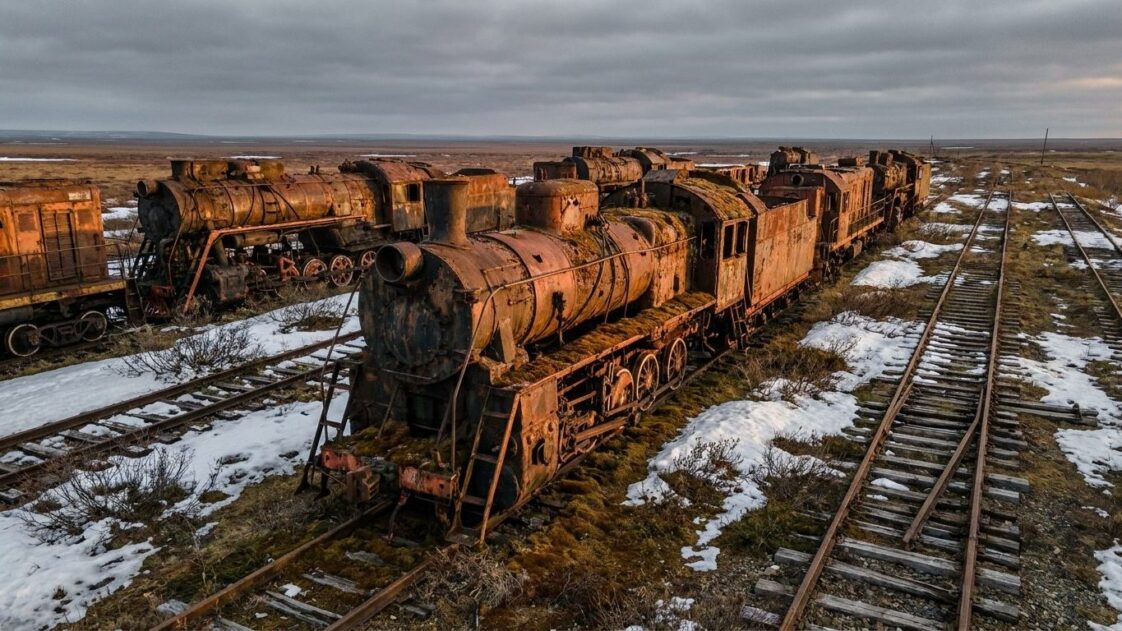

Dans la toundra sibérienne rouillent depuis 1953 onze locomotives et 60 000 tonnes d'acier au bout de 698 km de voie que l...

Dans la toundra sibérienne rouillent depuis 1953 onze locomotives et 60 000 tonnes d’acier au bout de 698 km de voie que le dégel avale un peu plus chaque année

Vous aimez notre contenu ?

Ajoutez-nous à vos
favoris Google

Onze locomotives à vapeur rouillent en pleine toundra sibérienne, immobilisées depuis mars 1953. Autour d’elles, 60 000 tonnes d’acier, de rails tordus, de wagons éventrés. Le chantier s’appelait la magistrale transpolaire, et il s’est arrêté en quelques jours, à la mort d’un seul homme.

Le projet visait 1 459 kilomètres de voie entre Salekhard et Igarka, deux villes du Grand Nord russe séparées par des marécages et des fleuves gelés une partie de l’année. Seuls 698 kilomètres ont été posés entre l’été 1949 et 1953. Deux camps de travail forcé, désignés sous les matricules 501 et 503, avançaient chacun de leur côté, l’un depuis les rives de l’Ob, l’autre depuis celles de l’Ienisseï.

Le brief le confirme : la construction a débuté durant l’été 1949 sous la supervision du colonel V.A. Barabanov, le 501e camp de travail progressant vers l’est depuis Salekhard, pendant que le 503e avançait vers l’ouest. Entre 80 000 et 120 000 détenus se sont relayés sur ce chantier, selon les estimations disponibles. Un chiffre qui donne le vertige : pour poser un seul kilomètre de voie dans ce sol gelé, il fallait mobiliser l’équivalent de la population d’une ville moyenne.

À retenir
  • La magistrale transpolaire visait à relier Salekhard et Igarka en 1 459 km de voie mais seuls 698 km ont été construits entre 1949 et 1953
  • Le projet a été abandonné immédiatement après la mort de Staline en mars 1953, jugé inefficace par la nouvelle direction soviétique
  • Onze locomotives et 60 000 tonnes d’acier ont été laissées sur place sans démolition ni récupération pendant plus de sept décennies

Ce qui a vraiment arrêté les machines

Le froid polaire n’a rien à voir avec l’arrêt du chantier. Le pergélisol non plus, à proprement parler. La vraie raison tient en une date : le 5 mars 1953, jour de la mort de Staline. Immédiatement après la mort de Staline, la nouvelle direction de l’URSS a jugé la construction totalement inefficace et les travaux ont été rapidement interrompus.

Le déclin avait pourtant commencé plus tôt. À mesure que le projet avançait, il devenait évident que le besoin de cette voie ferrée était limité, et en 1952 les autorités ont autorisé un ralentissement du rythme des travaux. Le régime savait déjà, avant même la mort du dictateur, que cette ligne ne servirait probablement jamais à grand-chose. Elle a continué d’avancer malgré tout, portée par l’inertie d’un projet personnel de Staline plus que par une logique économique.

Le coût de l’opération s’est révélé plus élevé que prévu, la construction ralentissait déjà en 1951 et était presque à l’arrêt en 1953, et rapidement après la mort de Staline la décision a été prise d’abandonner le projet, la main-d’œuvre étant envoyée vers d’autres chantiers. Aucune démolition programmée, aucun plan de retrait. On a simplement cessé de venir.

Onze locomotives laissées où elles roulaient

Un total de 698 kilomètres de voie ferrée avaient été achevés pour un coût officiel de 260 millions de roubles, et le projet a rapidement été détruit par le soulèvement dû au gel et des défaillances structurelles liées à une construction de mauvaise qualité ; au moins 11 locomotives et 60 000 tonnes de métal ont été abandonnées, les ponts se décomposant progressivement ou brûlant.

Ces machines n’ont pas été récupérées. Ni fondues, ni rapatriées vers d’autres réseaux. Elles sont restées sur les rails, exposées aux hivers polaires et aux étés courts, pendant plus de sept décennies.

Un tronçon a pourtant continué de vivre. Environ 350 km de voie entre Salekhard et Nadym sont restés en service des années 1950 aux années 1980. Ce segment a transporté des marchandises et des personnes pendant près de trente ans, preuve que la ligne n’était pas totalement inutile, seulement mal née. Mais l’histoire s’est refermée : en 1990, la ligne a été fermée, et les 92 premiers kilomètres ont ensuite été démontés dans la décennie suivante.

Un sol qui n’a jamais cessé de bouger

La toundra n’a jamais été un terrain neutre. Les remblais de la voie ferrée se sont lentement enfoncés dans le marais ou ont été érodés par l’eau qui s’accumulait derrière eux, et une pénurie de matériaux a également affecté le projet. Ce constat, documenté depuis les années 1950, décrit un phénomène toujours actif aujourd’hui : le tassement des remblais dans un sol saturé d’eau, l’érosion patiente qui grignote les talus.

Ce que l’on ne peut pas affirmer avec la même certitude, c’est la vitesse exacte de cette dégradation à l’heure actuelle. Le réchauffement du pergélisol à l’échelle de la région arctique sibérienne est documenté par de nombreux travaux scientifiques, et il est plausible qu’il accélère l’affaissement des anciens remblais de cette ligne précise. Mais aucune mesure spécifique à ces 698 kilomètres n’a été publiée pour confirmer ce rythme année après année. Le terrain parle, les scientifiques l’interprètent, mais personne n’a encore posé de capteurs le long de cette voie morte.

Ce qui reste certain, c’est le décor : des barraquements de bois qui s’effondrent dans la végétation basse, des ponts métalliques rongés par endroits, des kilomètres de rails que plus aucun train ne franchira. Le projet a coûté un tribut humain que personne n’a jamais pu chiffrer avec précision, faute d’archives complètes sur les décès survenus dans les camps 501 et 503. Il reste, quelque part au-delà du cercle polaire, une ligne droite tracée dans la mousse, que la nature reprend un peu plus chaque saison sans que personne ne vienne la mesurer.
